亭子口快讯2022年第8期
双击自动滚屏 添加时间:2022-10-10 打印本页   关闭窗口

标段动态

●截至9月16日各标段工作推进情况:

Ⅰ标段实现开工作业面10个。ZG1-4生产生活区基础混凝土浇筑51m3;ZG3-10#施工点二郎山隧洞2#支洞空压机、发电机完成安装;隧洞支洞进尺累计达到30m;新建观音寺渡槽生产生活区场地场平及进场道路200m、范家山隧洞进场道路350m、长岗岭隧洞进场道路687m。苍溪县第一批临时用地分户完成签字确认,临时用地复垦保函办理完成。完成园包山隧洞进口及构溪河左岸渡槽永久、临时征地分户签字及实物调查。

Ⅱ标段实现开工作业面10个。大寨子3#新政分水洞完成洞内开挖及支护7m,总干渠公路工程新建1km、改扩建4km。包儿梁隧洞进口完成洞口边坡开挖支护总工程量的10%。骑龙山隧洞出口完成洞口边坡开挖支护总工程量的20%。高家湾隧洞进口完成洞口边坡开挖支护总工程量的30%。大寨子1#施工支洞完成支洞隧洞开挖支护7m,核实蓬安县鲜店乡白房子村房屋拆迁,完成9个施工点位地面附着物的分户核查。

Ⅲ标段实现开工作业面16个。小寨子隧洞进出口及1#检修支洞ZG10-8#施工道路路面碎石层铺筑615m,钢筋加工场场地硬化200m2,搅拌站场地硬化280m2。小寨子隧洞2#检修洞完成小2检k0+006.5~小2检k0+012.5隧洞段开挖及支护施工,进场道路混凝土浇筑200m,料仓场坪浇筑完成50%。金甲坪渡槽ZG8-12#营地场坪混凝土施工完成2235m2,完成ZG8-12#营地排水沟沟槽混凝土浇筑。狮子岩隧洞完成XG1-2#生活区板房搭建及电路安装、检修支洞洞口边仰坡开挖及洞口场地平整和进场公路面层浇筑混凝土330m。黄岭垭隧洞完成ZG8-26#施工公路排水沟沟槽混凝土浇筑500m,出口洞脸边坡锚杆钻孔90个;ZG8-10#生产生活区场地硬化400m2;ZG8-13#渣场挡墙第一层混凝土已完成浇筑。

Ⅳ标段实现开工作业面10个。梳子梁3#施工支洞完成洞身开挖3m。骑子寨隧洞施工支洞完成洞身开挖支护6.5m。四方寨施工支洞完成洞身开挖支护19.5m。响水滩充水渠新建施工公路2.544km,改建公路0.961km。龙王寨隧洞进口、骑子寨隧洞进口新建施工道路1.3km,改建施工道路3km。老神山隧洞出口新建施工道路1.2km,改建施工道路1.2km。


投资进展

●截至目前,一期工程累计完成投资9.25亿元,组织到位人员800余人,投入机械80余台(套)。


内部管理

●9月8日,公司工会委员会联合中铁十八局亭子口施工项目部举办第一届“友谊杯”篮球赛活动。


简  讯

南充市副市长李洪君调研亭子口灌区一期工程

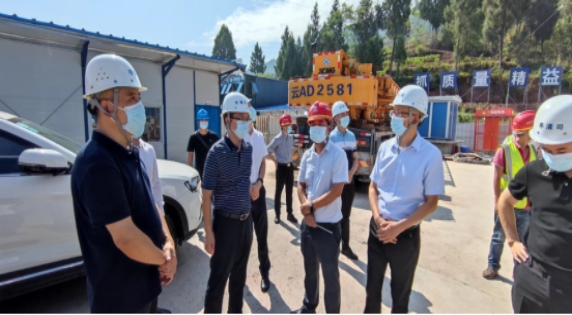

9月6日,南充市副市长李洪君一行在亭子口灌区公司党委副书记、总经理文祥明的陪同下,莅临营山县渌井镇凤凰村亭子口灌区一期工程EPC总承包Ⅲ标段调研项目建设工作。市政府副秘书长罗丕能、市水务局局长付强陪同调研。

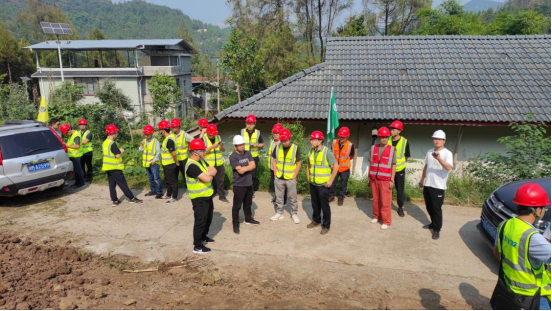

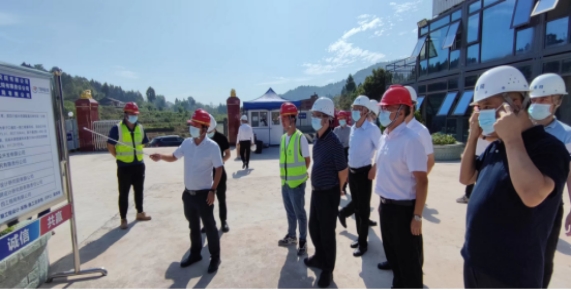

在项目施工现场,李洪君听取了亭子口灌区一期工程EPC总承包Ⅲ标段相关负责人对项目的整体汇报,实地察看了钢筋加工厂、项目经理部、金鸡梁隧洞支洞,详细询问了项目施工进度以及建设过程中存在的重点、难点问题,向正在施工的工人表示亲切慰问,鼓励施工企业统一思想,密切协作,在保证施工安全和施工质量的前提下,高效、科学地推进项目建设,加快施工进度,确保项目能如期保质完成。





李洪君表示,亭子口灌区一期工程作为国家重大水利工程、基础工程、民生工程,对于完善区域水网、改善民生状况、助力乡村振兴具有重要意义。南充市各级政府和有关部门一定高度重视,加强领导,大力支持,按时间节点要求做好发债筹资、征地移民、要素保障、环境营造等各项工作,全力保障工程建设顺利进行,努力将一期工程打造成跨区域重点水利项目的安全工程、精品工程、优质工程。


你追我赶抢进度 中秋佳节现场忙 ——亭子口灌区一期工程Ⅰ标质量安全进度大督查

金秋送爽,丹桂飘香。中秋佳节,亭子口灌区一期工程Ⅰ标段的建设者们依然坚守在岗位上,你追我赶抢进度,在首开工点的基础上,新增加了长岗岭隧洞出口和李家咀隧洞出口等8个工作面,力争9月份进度计划超额完成,确保2022年投资目标顺利实现。





为进一步推动亭子口灌区第Ⅰ标工程的顺利实施,2022年9月10日—11日,公司党委委员、总工程师李万军带队对新开及拟开工作业面进行了现场踏勘和检查指导,要求施工单位科学合理配置施工资源,积极组织现场施工。

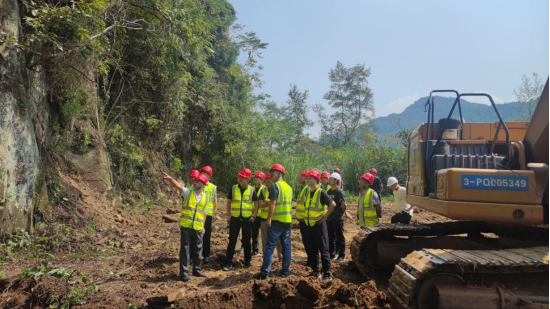

在长岗岭隧洞出口,他指出,在条件具备的情况下应早进洞,并对长岗岭隧洞出口挂口方案进行了现场研讨,为尽早开展洞挖指明了方向。





在范家山隧洞出口,研讨同意结合现场地形和地质条件对跨冲沟段的暗涵方案进行优化,要求利用枯水期抢抓暗涵施工,为后续隧洞施工创造安全有利的施工条件。

通过本次现场督导检查,亭子口灌区一期第Ⅰ标段工程建设中存在的困难和技术难题得到了有效解决,为工程顺利推进提供了有力保障。Ⅰ标联合体各方纷纷表态,将主动作为、不怕困难,以质量为基础、安全为保障,全力以赴抓管理保进度、抓安全保质量。


送:水发集团钟杰董事长,水发集团办公室;广元水务投资有限公司、南充水务投资(集团)有限责任公司、广安投资集团有限公司、渠县博源水务发展有限公司;灌区11县(市、区)党委和政府分管领导、水务(利)局主要和分管负责人、自规局主要负责人。

发:公司各高管、各部门;各参建单位项目部。

本期共印60份



  上一篇: 亭子口快讯2022年第7期
  下一篇: 亭子口快讯2022年第9期

相关阅读:
水发集团公司副总经理隆文非到亭子口灌区调研  [2023-5-26]
亭子口快讯2022年第12期  [2022-11-7]
亭子口快讯2022年第11期  [2022-11-7]
亭子口快讯2022年第10期  [2022-11-7]
